2026 m. spalio 5 d. · 6 min. skaitymo

Grindų betonavimas žiemą: kada galima ir ko tam reikia

Lapkritį langai jau sudėti, grindinio šildymo vamzdeliai sukloti, o lauke pradeda šalti. Tokiu metu užsakovai dažniausiai klausia to paties: betonuoti grindis dabar ar laukti pavasario. Grindų betonavimas žiemą galimas, jei patalpoje pavyks išlaikyti šilumą visą laiką, kol grindys džiūsta.

Trumpai: žiemą betonuoti galima tik uždaroje ir šildomoje patalpoje, kai lauke ne šalčiau kaip −5 °C. Kol dirbame ir kol grindys džiūsta, patalpoje turi laikytis bent +5 °C, o geriau nuo 15 iki 20 °C. Įprasto storio grindys džiūsta pusantro ar du mėnesius, tad šildyti teks ne vieną savaitę. Grindinio šildymo pirmas tris ar keturias savaites jungti negalima. Tuo metu patalpą šildykite kuo nors kitu. Jei šildyti nepavyks, darbus geriau atidėti.

Ar galima betonuoti grindis žiemą?

Galima. Vidaus patalpose smėlbetonio grindis įrengiame visus metus, jei tik patalpoje pakankamai šilta.

Smėlbetonis yra pusiau sausas smėlio ir cemento mišinys. Jis kietėja, kai cementas reaguoja su vandeniu, o šaltyje ši reakcija lėtėja, kol visai sustoja. Jei patalpoje per šalta, sluoksnis reikiamo stiprio nepasiekia. Pačią darbų eigą aprašėme straipsnyje apie tai, kaip vyksta grindų betonavimas.

Čia kalbame apie grindis pastato viduje, nes mūsų darbas yra grindų betonavimas Vilniuje ir apylinkėse. Pamatų ir kitų lauko konstrukcijų nebetonuojame. Joms žiemą galioja visai kitos taisyklės.

Iki kokios temperatūros galima betonuoti grindis?

Patalpoje turi būti ne mažiau kaip +5 °C: ir tą dieną, kai betonuojame, ir visą laiką, kol sluoksnis džiūsta. Dirbti ir džiovinti gerokai geriau, kai patalpoje yra nuo 15 iki 20 °C.

Suklysti lengviausia jau po betonavimo. Patalpą prišildo tai dienai, o vakare šildymą išjungia, nes darbas juk padarytas. Naktį temperatūra nukrenta, ir šviežias sluoksnis lieka šaltyje.

Prieš sutardami datą pasitikrinkite, ar patalpose pavyks išlaikyti šilumą, kol grindys išdžius. Šilta turi būti ir dieną, ir naktį. Patalpų šildymu pasirūpinate jūs, tad kuo ir kiek laiko šildysite, nuspręskite dar prieš betonavimo dieną.

Yra riba ir lauko temperatūrai: betonuojame, kai lauke ne šalčiau kaip −5 °C. Jei prognozuojamas stipresnis šaltis, darbų dieną perkeliame.

Ką paruošti prieš grindų betonavimą žiemą?

Šaltuoju metų laiku iki betonavimo dienos objekte reikia sutvarkyti daugiau nei vasarą:

  • Pastatas uždaras: lauko durys ir langai sudėti, laikinos angos uždengtos.
  • Patalpos šildomos jau prieš betonavimą ir bus šildomos, kol grindys išdžius (pirmas savaites ne grindiniu šildymu).
  • Patalpose ne mažiau kaip +5 °C, o geriau nuo 15 iki 20 °C.
  • Objekte yra vanduo ir elektra.
  • Privažiavimas įrangai nuvalytas nuo sniego.
  • Patalpos tuščios ir švarios.

Mišinį ruošiame Putzmeister M740 įranga, kuri stovi lauke prie pastato, o į patalpas jį tiekiame žarna. Dėl to privažiavimas žiemą toks pat svarbus kaip šiluma viduje. Patį pagrindą aptarėme straipsnyje apie pagrindo paruošimą prieš grindų betonavimą.

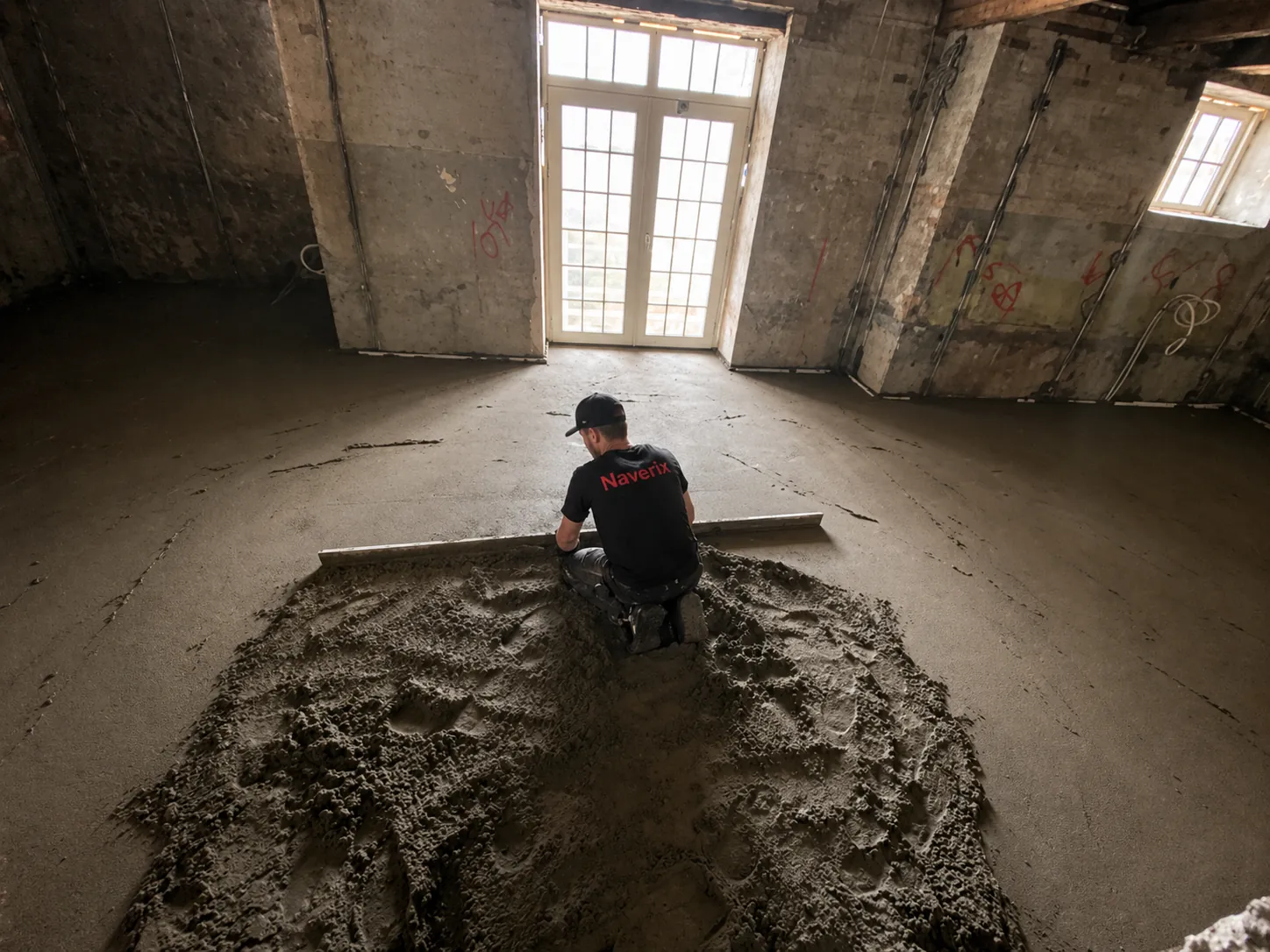

Naverix meistras lygina smėlbetonio sluoksnį uždaroje patalpoje

Sluoksnis lyginamas uždaroje patalpoje. Šaltuoju metų laiku svarbiausia, kad joje laikytųsi šiluma.

Kaip džiovinti grindis šaltuoju metų laiku?

Pirmą savaitę naujo sluoksnio specialiai nedžiovinkite nei skersvėju, nei tiesiogine šiluma. Patalpa turi likti šilta, tačiau šiluma neturi eiti tiesiai į sluoksnį. Per greitai drėgmės netekęs paviršius lieka silpnas ir ima trūkinėti. Atsargiai vaikščioti galima maždaug po paros ar dviejų.

Vėliau geriausia laikyti pastovią, maždaug 20 °C, temperatūrą ir vėdinti trumpai. Kelis kartus per dieną trumpam plačiai atidarykite langus. Visą dieną praviros orlaidės geriau nepalikti.

Vėsioje patalpoje drėgmė garuoja lėčiau, tad jei joje vos +5 °C, grindys džius ilgai. Padeda oro sausintuvas, nes sausesniame ore drėgmė iš sluoksnio pasitraukia greičiau.

Šildytuvą statykite taip, kad jis šildytų patalpos orą. Tiesiai ant naujų grindų jo nedėkite ir karšto oro srauto į paviršių nenukreipkite. Nuo staigaus temperatūros šuolio sluoksnis gali sutrūkinėti ir deformuotis.

Kai patalpoje apie 20 °C, oro drėgmė vidutinė ir vėdinama saikingai, kiekvienam sluoksnio centimetrui išdžiūti reikia maždaug savaitės. Įprastas sluoksnis būna nuo 6 iki 8 cm storio, ir jam reikia pusantro ar dviejų mėnesių, o vėsioje patalpoje dar daugiau. Jei betonuojame gruodžio pradžioje, dangą planuokite ne anksčiau kaip sausio pabaigoje ar vasarį. Atskirame straipsnyje rašėme, kiek laiko džiūsta smėlbetonio grindys. Ar jau galima kloti dangą, parodo tik drėgmės matavimas.

Kada žiemą galima įjungti grindinį šildymą?

Grindinį šildymą žiemą norisi įjungti kuo greičiau. Lauke šąla, vamzdeliai jau po sluoksniu, ir atrodo, kad jau galima. Negalima: pirmas tris ar keturias savaites sluoksnis turi stiprėti be šilumos iš apačios.

Tas savaites patalpą teks šildyti kuo nors kitu. Apie tai pagalvokite dar prieš betonavimą: grindinio šildymo tuo metu jungti negalima, o patalpoje jau turi būti šilta.

Pirmą kartą įjungdami šildymą, nustatykite maždaug 25 °C tiekiamo vandens temperatūrą. Paskui kasdien pridėkite po du ar tris laipsnius, kol pasieksite įprastą darbinę temperatūrą. Laiku įjungtas ir pamažu kaitinamas grindinis šildymas padeda grindims išdžiūti greičiau. Jei įjungsite per anksti ar temperatūrą kelsite staigiai, sluoksnis gali sutrūkinėti.

Jei grindys šildomos, prieš klojant dangą dar reikia atlikti visą pašildymo ciklą: pakelkite temperatūrą iki darbinės, kurį laiką ją palaikykite ir vėl nuleiskite. Plačiau rašėme straipsnyje apie smėlbetonio grindis ant grindinio šildymo.

Kada geriau palaukti pavasario?

Palaukti verta, kai reikia betonuoti nešildomą garažą ar ūkinį pastatą, kai name dar nėra langų arba kai šildyti pavyks tik betonavimo dieną, o vėliau jau ne.

Tokiais atvejais yra du keliai: pasirūpinti šildymu arba planuoti darbus šiltesniam metui. Kuris geresnis, priklauso nuo to, kiek kainuotų šildymas ir kiek skubate. Šildymo išlaidas įtraukite į skaičiavimus iš karto, nes šildyti teks ne dieną ir ne dvi, o visą džiūvimo laiką.

Pati betonavimo kaina žiemą nesikeičia. Įkainiai skelbiami puslapyje grindų betonavimo kaina Vilniuje, o tikslią sumą konkrečiam objektui pasakome po apžiūros. Yra ir atskiras straipsnis apie garažo grindų betonavimą.

Dažniausi klausimai

Kokia temperatūra turi būti patalpoje betonuojant grindis žiemą?

Ne žemesnė kaip +5 °C. Ši riba galioja betonavimo dieną ir visą laiką, kol sluoksnis džiūsta. Šaltesnėje patalpoje cementas nustoja kietėti ir sluoksnis nepasiekia reikiamo stiprio. Patogiausia dirbti ir džiovinti, kai yra nuo 15 iki 20 °C.

Iki kokios lauko temperatūros betonuojate grindis?

Betonuojame, kai lauke ne šalčiau kaip −5 °C. Jei prognozuojamas stipresnis šaltis, darbų dieną perkeliame. Patalpoje tuo metu turi būti ne mažiau kaip +5 °C, ir ši riba galioja tol, kol sluoksnis išdžiūsta.

Ar žiemą grindų betonavimas kainuoja brangiau?

Ne, mūsų įkainiai žiemą tie patys: nuo 6 €/m² be medžiagų ir nuo 12 €/m² su medžiagomis. Papildomai kainuoja tik patalpų šildymas, kuriuo pasirūpinate patys. Šildyti reikia visą džiūvimo laiką, todėl šias išlaidas iš karto įtraukite į biudžetą. Objektams iki 100 m² taikoma atskira kaina, nes medžiagų ir įrangos atvežimas bei darbas mažame objekte kainuoja beveik tiek pat, kiek ir didesniame.

Kiek laiko po betonavimo reikia šildyti patalpą?

Tol, kol grindys išdžiūsta. Kai patalpoje apie 20 °C, kiekvienam sluoksnio centimetrui išdžiūti reikia maždaug savaitės. Įprastam sluoksniui, kuris būna nuo 6 iki 8 cm storio, reikia pusantro ar dviejų mėnesių, o vėsioje patalpoje dar daugiau. Visą šį laiką temperatūra neturi nukristi žemiau +5 °C, tad šildymą planuokite ne vien betonavimo dienai.

Ar šaltuoju metų laiku grindinį šildymą galima įjungti anksčiau?

Ne. Ir žiemą grindinį šildymą galima įjungti ne anksčiau kaip po trijų ar keturių savaičių, o iki tol patalpą reikia šildyti kitu būdu. Pradėkite nuo maždaug 25 °C tiekiamo vandens temperatūros ir kasdien pridėkite po du ar tris laipsnius, kol pasieksite darbinę. Per anksti arba staigiai įjungtas šildymas gali sukelti įtrūkimus.

Ar galima žiemą betonuoti nešildomo garažo grindis?

Tik tuo atveju, jei garažą pavyks šildyti betonavimo dieną ir visą džiūvimo laiką, kad jame būtų ne mažiau kaip +5 °C. Jei garažas žiemą nešildomas ir šildyti jo neketinate, darbus geriau planuoti šiltesniam metui.

Straipsnį parengė Naverix komanda, atliekanti smėlbetonio grindų betonavimo, pagrindo paruošimo, EPS/polistirolo, PE plėvelės ir armavimo tinklo klojimo darbus Vilniuje, Vilniaus rajone ir aplink. Komandos patirtis: daugiau nei 10 metų ir 1000+ įgyvendintų objektų.

Planuojate betonuoti grindis šaltuoju metų laiku?

Parašykite, koks objektas, koks jo plotas ir kaip jis šildomas. Atsakome per 24 valandas ir suderiname, kada atvyksime apžiūrėti objekto, o po apžiūros per 24 valandas paruošiame pasiūlymą.

Gauti pasiūlymą

Pasidalinkite straipsniu

Facebook
Atnaujinta: 2026 m. spalio 17 d.
